中开双吸热网循环泵组的安装程序与细节

所属分类:产品知识 点击次数: 发布日期:2026/3/17 10:44:49

中开双吸热网循环泵组的安装程序与细节



中开双吸热网循环泵组,这一关键设备,由热网循环泵、电机以及油水系统共同组成。其中的循环泵,采用卧式轴向中分泵壳设计,其旋转方向为顺时针,即从传动端向自由端观察。这种泵被整体安装在具有适当排水装置的刚性泵座上,确保稳定性和排水功能。泵壳上部特设排空阀,便于空气的排出。其水平中心线被巧妙分开,进出水管路设计在壳体下半部,这样的布局使得在无需拆解相关管道的情况下,即可进行便捷的检修工作。此外,双吸式叶轮的应用,使得叶轮的轴向力得到基本平衡,同时在自由端配备的双向推力轴承,进一步平衡了剩余的轴向力,确保了设备的稳定运行。

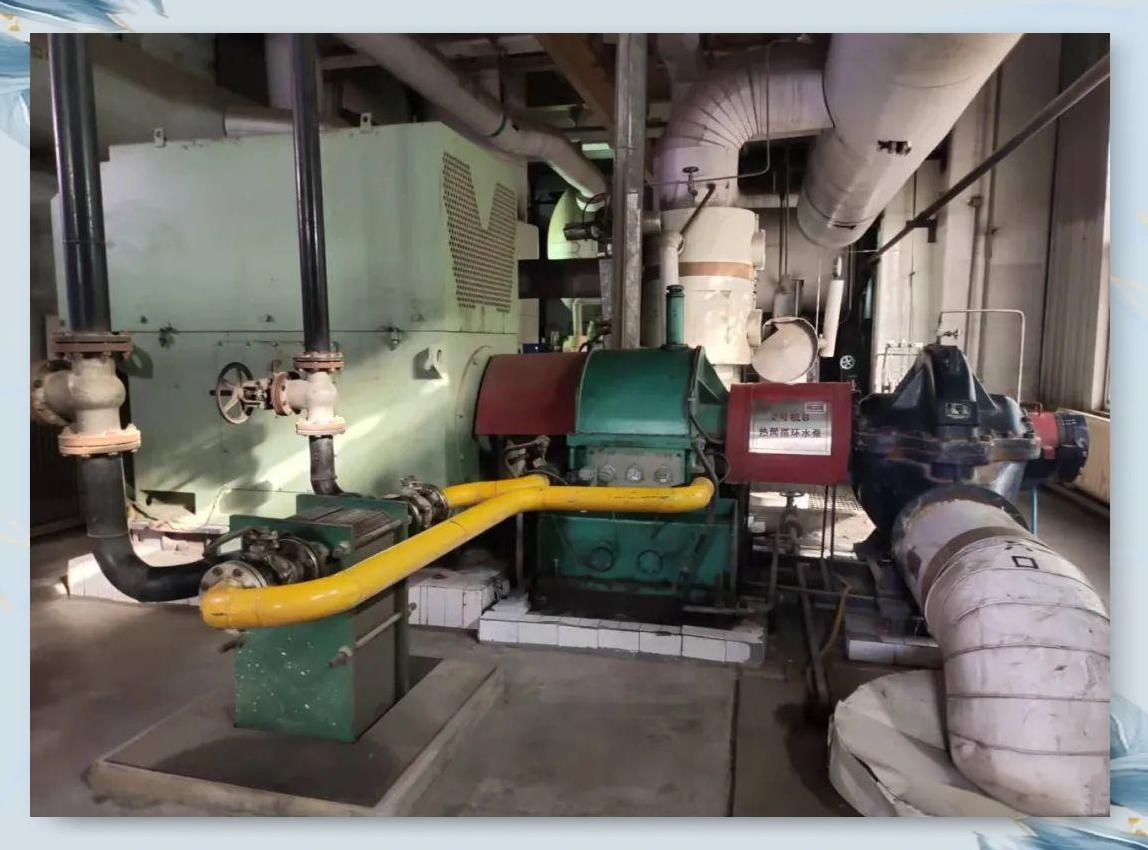

中开双吸热网循环泵组

1、作业程序

首先进行设备开箱清点,核对各项部件是否齐全。接着进行基础检查和划线,确保基础准备工作到位。然后,凿毛垫铁位置并验收,为电机台板的安装做好准备。在电机台板就位后,进行电机就位、找平找正的操作。之后,将循环水泵与电机进行找平找正,确保二者处于同一水平线上。接下来,进行地脚螺栓孔的浇灌,紧固地脚螺栓并复查中心,以保证设备的稳定性。在点焊垫铁后进行二次浇灌,进一步巩固设备基础。随后,进行附件安装及油水管道的安装,确保各项功能完备。最后,进行管道连接后的复查中心(装电机定位销),以及电机和热网循环泵组的试运,检验设备是否能够正常工作。
1、设备开箱后,需依据图纸对设备外观及尺寸进行详尽检查,同时逐一清点附件并做好详细记录。
在检查过程中,应确保所有设备及部件外观完好,无显著凹坑、划痕、机械损伤等瑕疵,焊缝处亦应无夹渣、咬边、气泡等不良现象,铸件则需检查是否存在砂眼等潜在问题。需特别留意的是,在开箱过程中,不得随意移除厂家预设的设备接口封堵,以确保设备的原始状态得以完好保留。

2、在解体设备前,必须对各部件进行清晰标记,以防回装时出现混淆或错误。

2、设备运输与吊装:

通过板车将设备运送至热网站,随后利用天车通过吊装孔将设备吊装至临时滑道上,最终借助卷扬机等设备将其牵引至预定安装位置。在此过程中,需根据现场实际情况制定具体的吊装方案,以确保设备能够安全、准确地到达安装位置。

3、基础检查与划线:

在完成上述步骤后,接下来需对设备基础进行深入的检查,并依据安装需求进行准确的划线工作。
1、利用水准仪精密测量设备基础标高,参照图纸上预定的设备安装标高,来精准调整每组垫铁的高度。

2、在每个设备基础之上,清晰划出横纵中心线,并严格按照图纸指示标出垫铁的精确位置,进行凿毛处理,确保水平仪水泡能够居中。

4、垫铁的配置与调整:

根据测量和划线结果,进行垫铁的配制与调整工作。这一步骤至关重要,它直接影响到设备安装的精度和稳定性。
1、确保台板与垫铁以及各层垫铁之间的接触紧密,经过精细研刮的垫铁应达到0.05mm塞尺无法塞入的标准。
2、在叠放垫铁时,应遵循每叠不超过3块的原则,且其中仅允许包含一对斜垫铁,同时要注意,两块斜垫铁错开的面积不得超过该垫铁总面积的25%

接下来,进行电机安装的相关步骤。
1、对空气冷却器水侧进行1.25倍工作压力的水压试验,持续5分钟后检查确认无渗漏现象。
2、将地脚螺栓戴上螺母,并与电机一同吊装就位,确保中心线偏差控制在10mm以内。
3、揭开电动机两端的瓦盖,通过精细调整垫铁,使电机轴两端的扬度保持相等但方向相反。
4、揭开电动机两端的风扇端盖,进行磁力中心的测量,确保电动机静、转子的磁力中心能够准确重合。
5、利用垫铁对电动机进行找平,确保台板横向水平度偏差不超过0.2mm/m。同时,用1000V摇表测量电机轴承座下垫片的绝缘电阻,其值应大于或等于0.5MΩ
6、进行地脚螺栓孔的浇灌工作。在浇灌过程中,需确保地脚螺栓保持垂直并适当紧固,丝扣露出螺母23扣。紧固后,螺母与垫圈、垫圈与底座应接触良好,且地脚螺栓孔内应填满。待混凝土凝固后,镶配垫铁,并复查电机的扬度、水平等各项指标。然后紧固地脚焊栓,点焊牢固垫铁,进行二次浇灌。在二次灌浆前,应确保垫铁安装密实无松动,且浇入混凝土的部件外观及基础表面应清洁无杂物、油脂、油漆等。基础表面需浸水24小时以上。浇灌时,底座内部和捣固应密实,不得出现脱空或气孔现象。浇灌完成后,需进行养护工作,并确保地脚螺栓终紧时的混凝土强度不低于70%

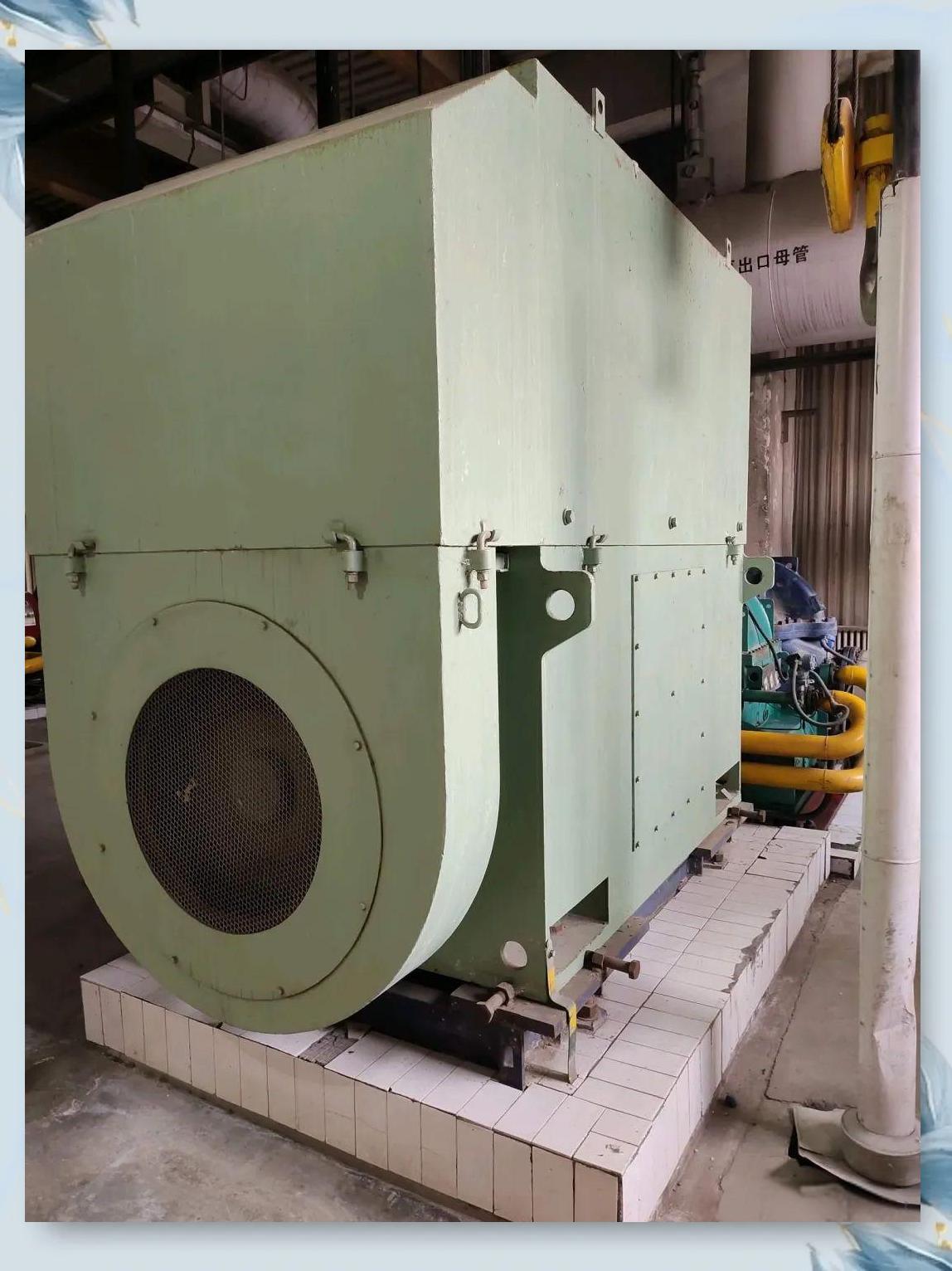

中开双吸热网循环泵组安装

5、偶合器安装

在完成空气冷却器水侧的水压试验后,接下来进行偶合器的安装。这一步骤对于确保整个系统的稳定性和效率至关重要。在安装过程中,需要仔细调整和检查,以确保偶合器能够正确、高效地工作。

6、偶合器安装步骤

首先,将偶合器吊起,并根据其与偶合器下铁轨的接触形状,制作一个2mm厚的钢垫。接着,使用联系螺栓将铁轨、钢垫与偶合器紧密地连接成一个整体,并将地脚螺栓穿入偶合器的铁轨螺孔中。

在安装过程中,需确保电机轴位于磁力中心位置,并测量两联轴器端平面的距离,该距离应符合设计图纸的要求。进行两联轴器的找正时,应预留出偶合器的热态膨胀值,并确保两联轴器端面和径向的偏差均不超过0.04mm。同时,液力偶合器的横向水平度偏差也应控制在0.04mm/m以内。

完成上述步骤后,应浇灌地脚螺栓孔,待混凝土凝固后,再镶配垫铁,并复查偶合器的水平、中心等参数。然后紧固地脚螺栓,点焊垫铁,并进行二次浇灌,以确保偶合器的安装质量。

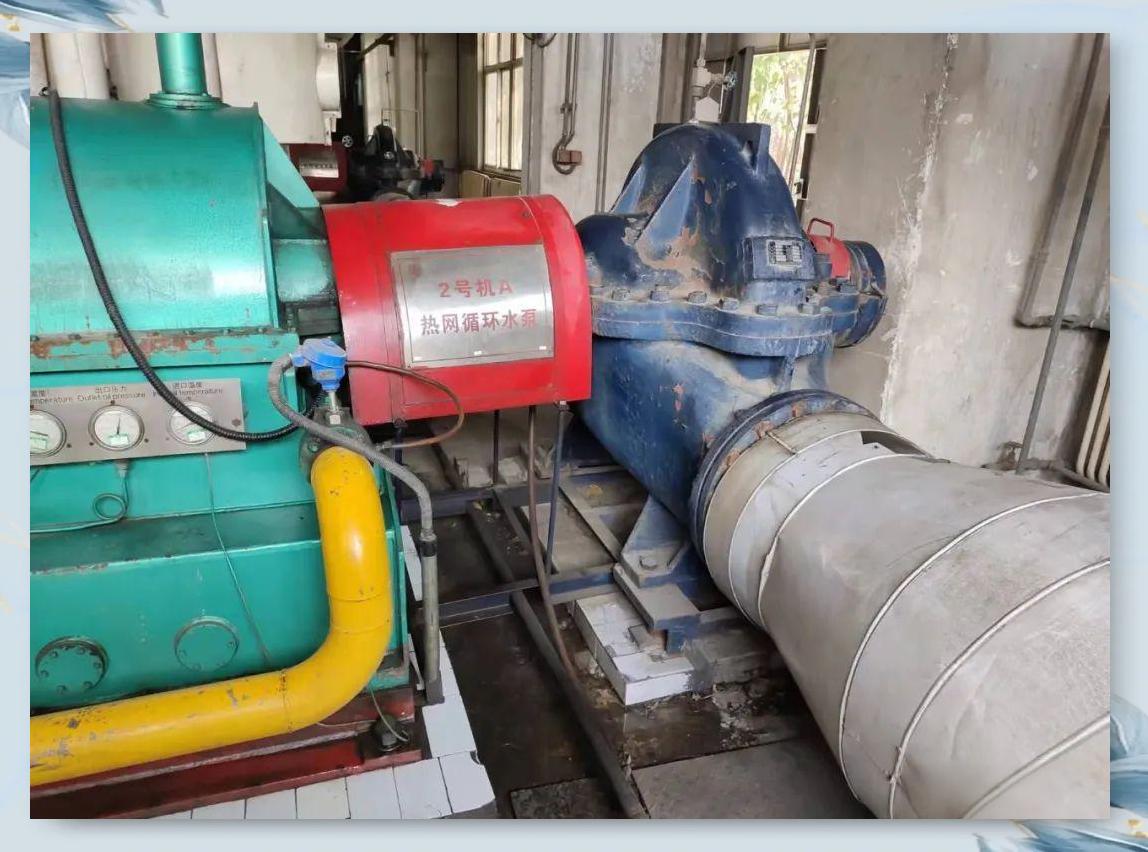

中开双吸热网循环泵组安装

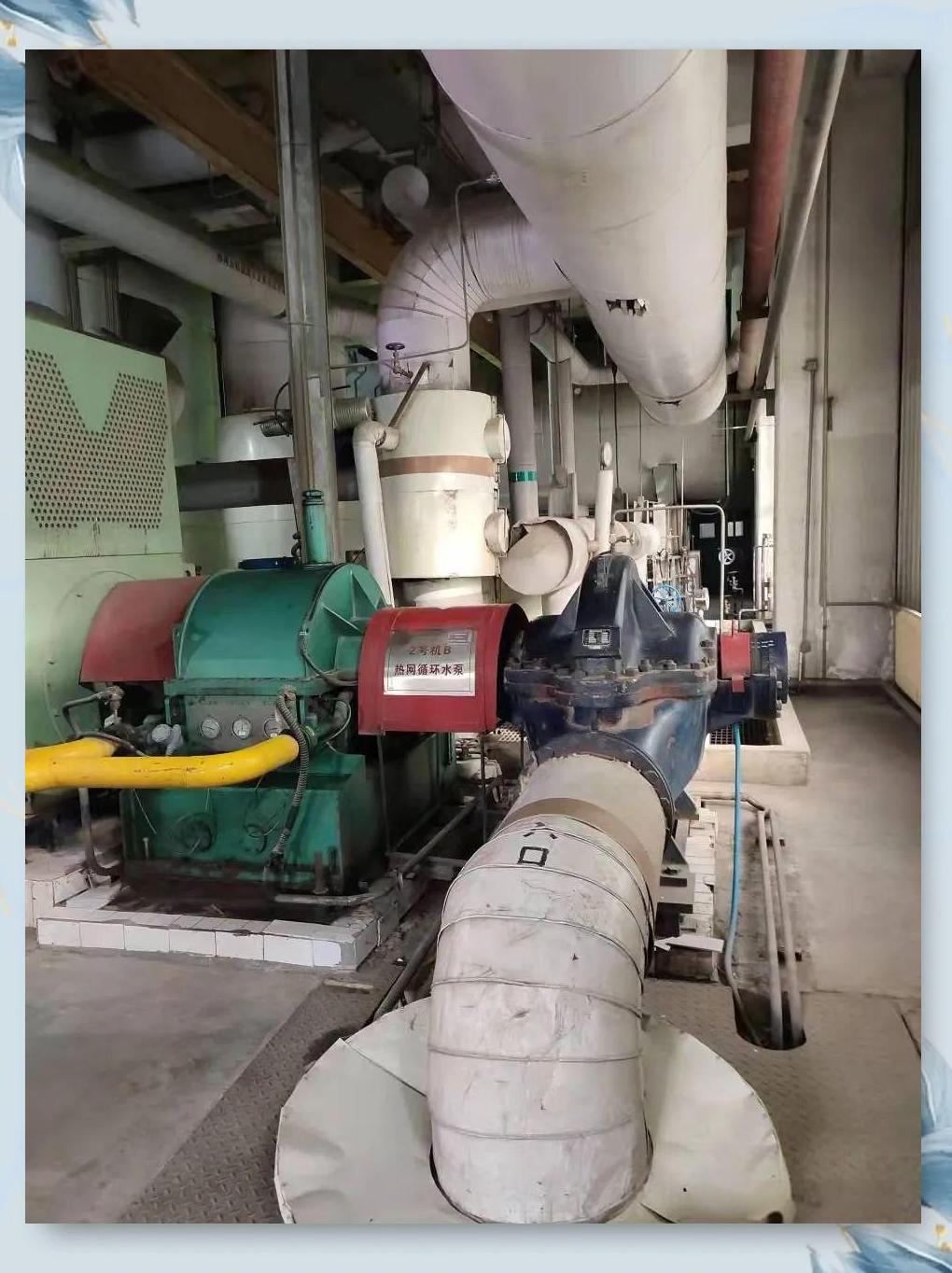

中开双吸热网循环泵组安装



7、热网循环水泵安装

在安装热网循环水泵时,需要遵循一系列步骤来确保其正确且稳固地固定在位置上。首先,应将水泵吊装到位,并调整其水平度,确保其平稳运行。接下来,进行地脚螺栓的连接,将水泵与基础紧密结合。此外,还需注意检查泵的进出口管道连接是否牢固,以及泵的旋转方向是否正确。最后,进行全面的复查和紧固工作,以确保热网循环水泵能够安全、高效地运行。

8、循环水泵安装详细步骤

在安装热网循环水泵时,需要执行一系列精细的操作。首先,松开泵脚与泵座之间的联系螺栓,将水泵轻轻吊起,并在泵脚与泵座之间加入2mm厚的钢垫片,以调整其高度。随后,紧固泵脚与泵座的联系螺栓,确保水泵稳固就位。

接下来,地脚螺栓需随水泵一同吊装至预定位置。以偶合器为基准,对水泵进行找平和找正,确保水泵转子能够顺畅地推向偶合器侧。在测量两联轴器端平面距离时,需严格遵循设计图纸的要求,并预留液力偶合器的热态膨胀值。同时,要保证两联轴器端面和径向的偏差均控制在0.04mm以内,水泵横向水平度偏差不超过0.15mm/m

完成上述步骤后,需浇灌地脚螺栓孔,待混凝土凝固后,再镶配垫铁并复查水泵的水平度和中心位置。紧固地脚螺栓后,点焊垫铁,并进行二次浇灌,以确保水泵安装的稳固性和准确性。

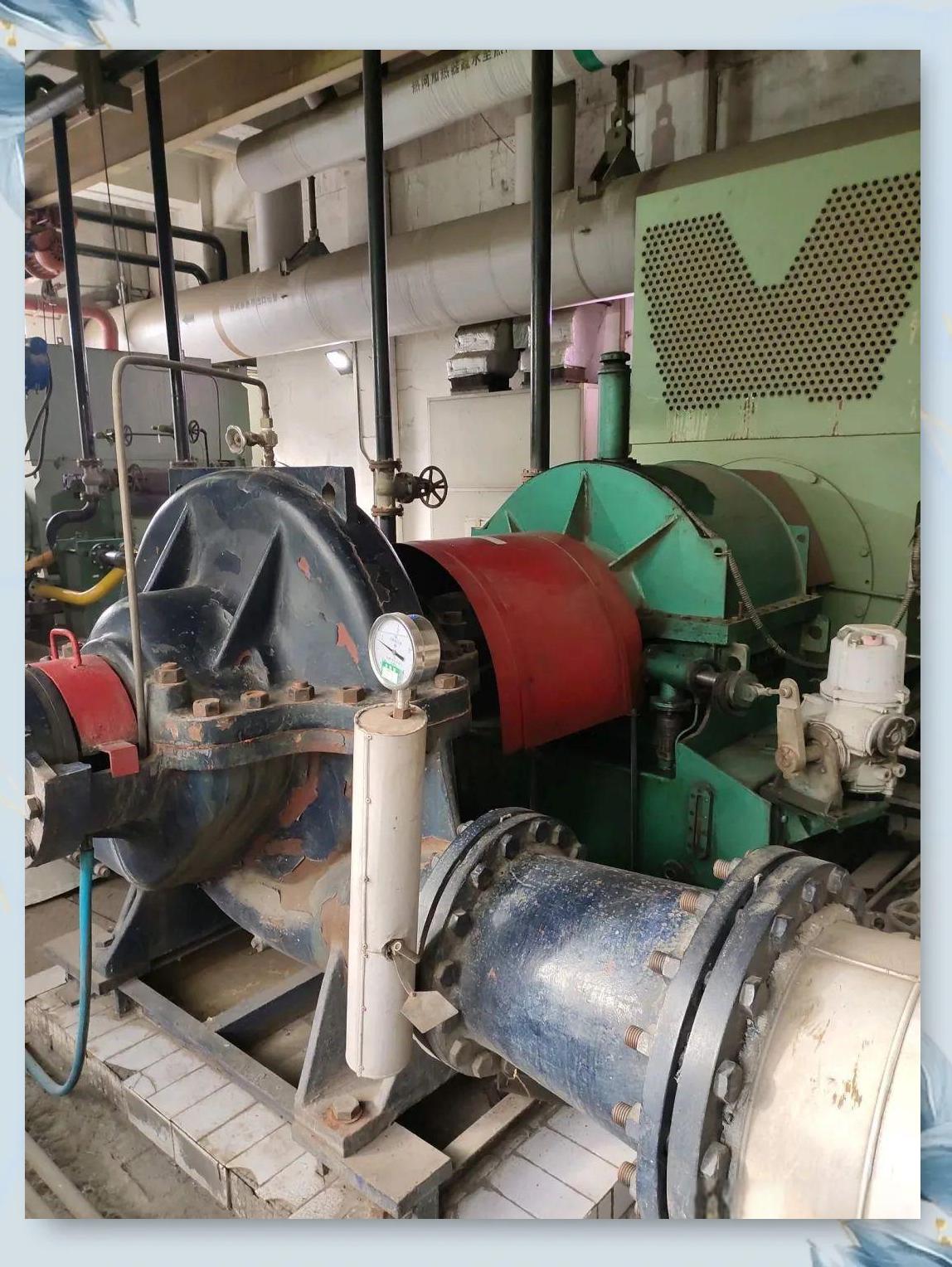

中开双吸热网循环泵组安装

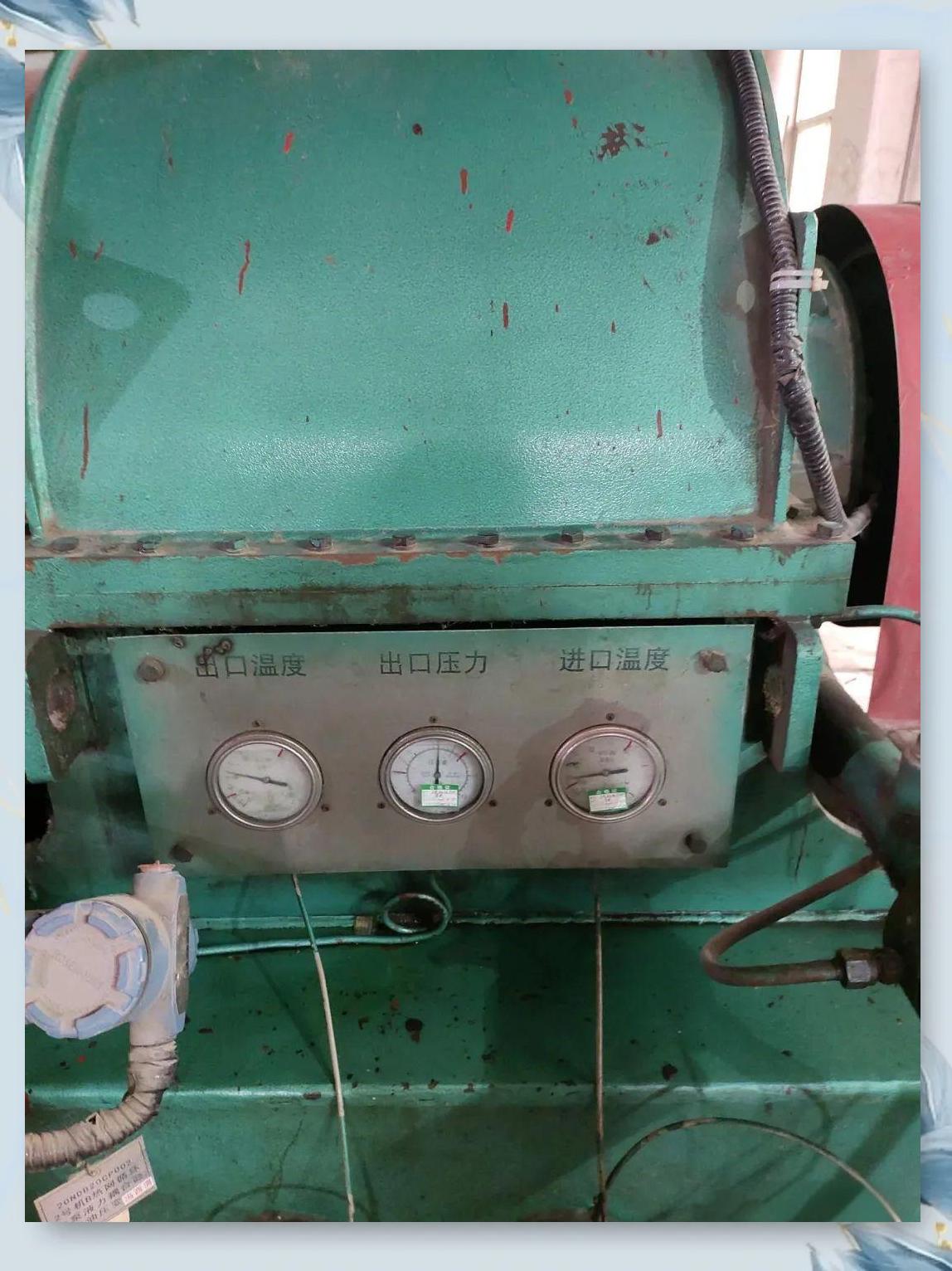

中开双吸热网循环泵组安装



9、热网循环泵组油水系统安装

在完成热网循环水泵的安装后,紧接着需要进行热网循环泵组油水系统的安装。这一步骤同样至关重要,因为它直接影响到泵组的正常运行和性能。在安装过程中,需要仔细检查各个部件的连接是否紧密、牢固,同时还要确保油水系统的畅通无阻,以防止任何可能影响泵组性能的问题出现。
1、冷油器的解体检查与水压试验
在安装冷油器之前,必须进行详细的解体检查。首先,要确保冷油器的核心部件清洁,无锈迹、杂物或损伤变形。同时,结合面应保持平整,无毛刺或辐向沟槽。其次,还需对油侧进行油压试验,以验证其密封性能。试验压力设定为0.6Mpa,并持续30分钟,期间应密切观察是否有渗漏现象。

10、2、热网循环泵组水系统安装

在安装泵组水系统之前,必须对管道内部进行彻底的清理。这包括使用钢丝刷和白布来清除管道内的杂物。同时,所有阀门都应进行解体检查,并确保其内部已经清理干净,且通过严密性试验。在安装过程中,应避免管道的强力对口联接,并确保所有管路都按照图纸进行施工,连接方式正确无误。特别需要注意的是,由于水管路较细,因此在安装前必须认真检查每一条管路,确保其畅通无阻。
